Koordinátor BOZP a PO

Vykonávám činnost jako koordinátor BOZP ve stavebnictví.

Jako reakce na množství pracovních úrazů ve stavebnictví vznikl současně s novým stavebním zákonem č. 183/2006 Sb. i zákon č. 309/2006 Sb., o zajištění dalších podmínek bezpečnosti a ochrany zdraví při práci. Ten ukládá zadavatelům staveb (stavebníkům, investorům) další zcela nové povinnosti.

Povinnosti zadavatelů staveb

Podle požadavků zákona 309/2006 Sb., o zajištění dalších podmínek bezpečnosti práce a ochrany zdraví při práci, je zadavatel stavby povinen zajistit koordinátora BOZP při realizaci stavby a zavázat všechny zhotovitele ke spolupráci s koordinátorem BOZP.

Přípravná fáze stavby

Zadavatel stavby je povinen zajistit při přípravné fázi stavby koordinátora BOZP a zpracování Plánu BOZP u staveb, kde budou prováděny v průběhu realizace stavby práce se zvýšeným rizikem dle nařízení vlády 591/2006 Sb (viz níže) , nebo kde je splněn rozsah stavby dle § 15 zákona 309/2006 Sb (viz níže).

Fáze realizace stavby

Zadavatel stavby je povinen zajistit koordinátora BOZP pro fázi realizace na takové stavby, kde budou působit dva a více zhotovitelů a u kterých jsou přesaženy limity objemu prací dle § 15 zákona 309/2006 Sb (viz níže).


Dle zákona č. 309/2006 Sb., ve znění pozdějších předpisů jsem odborně způsobilou osobou působit na staveništi jako koordinátor BOZP.


Činnosti koordinátora BOZP


Přípravná fáze stavby

  • Koordinátor BOZP zpracuje plán bezpečnosti práce na staveništi v písemné i grafické podobě, vyžaduje-li si to rozsah stavby a výskyt vykonávaných prací vystavujících pracovníky zvýšenému ohrožení života nebo zdraví.
  • Koordinátor BOZP zpracuje přehled právních předpisů a informací o pracovně bezpečnostních rizicích vztahujících se ke stavbě.
  • Koordinátor BOZP zajistí ohlášení zahájení stavebních prací na staveništi příslušnému oblastnímu inspektorátu práce.
  • Koordinátor BOZP bude nápomocen při výběru zhotovitelů stavby na základě posouzení stavu zabezpečování bezpečnosti a ochrany zdraví při práci – BOZP a požární ochrany – PO při jednotlivých pracovních postupech zhotovitelů.


Fáze realizace stavby

  • Koordinátor BOZP bude koordinovat spolupráci zhotovitelů při přijímání opatření k zajištění bezpečnosti a ochrany zdraví při práci se zřetelem na povahu stavby a na zásady prevence rizik a činností prováděných na staveništi současně.
  • Koordinátor BOZP bude spolupracovat při tvorbě harmonogramu jednotlivých prací, při stanovení času potřebného k bezpečnému provádění jednotlivých činností.
  • Koordinátor BOZP bude sledovat provádění jednotlivých činností na staveništi se zřetelem na dodržování požadavků na bezpečnost a ochranu zdraví při práci, upozorňovat na zjištěné nedostatky a požadovat bez zbytečného odkladu zjednání náprav.
  • Koordinátor BOZP bude organizovat kontrolní dny k dodržování plánu BOZP za účasti zhotovitelů, povede zápisy z kontrolních dnů o zjištěných nedostatcích v bezpečnosti a ochraně zdraví při práci na staveništi a návrzích opatření vedoucích k odstranění nedostatků.
  • Koordinátor BOZP bude informovat všechny dotčené zhotovitele o bezpečnostních a zdravotních rizicích, která vznikla na staveništi během postupu jednotlivých prací.
  • Koordinátor BOZP bude kontrolovat způsob zabezpečení obvodu staveniště, včetně vjezdu na staveniště, s cílem zamezit vstupu nepovolaným fyzickým osobám.
  • Koordinátor BOZP bude sledovat, zda zhotovitelé dodržují plán BOZP, a na základě zjištěných nových skutečností na kontrolních dnech k dodržování plánu BOZP bude plán aktualizovat.

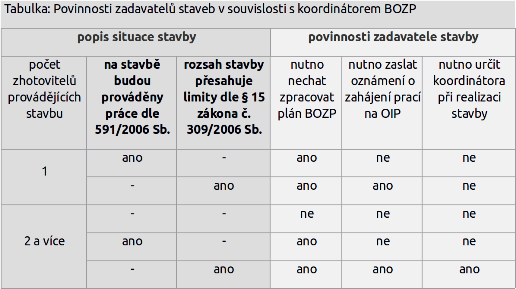

Limity rozsahu stavby dle § 15 zákona 309/2006 Sb.:

  • stavby u kterých celková předpokládaná doba trvání prací a činností je delší než 30 pracovních dnů, ve kterých bude na stavbě pracovat současné více jak 20 fyzických osob po dobu delší než 1 den
  • stavby u kterých celkový plánovaný objem prací a činností během realizace díla přesáhne 500 pracovních dnů v přepočtu na jednu fyzickou osobu

Práce se zvýšeným rizikem dle nařízení vlády 591/2006 Sb.:

  • práce, při kterých hrozí pád z výšky nebo do volné hloubky více než 10 m
  • práce vystavující zaměstnance riziku poškození zdraví nebo smrti sesuvem uvolněné zeminy ve výkopu o hloubce větší než 5 m
  • práce spojené s montáží a demontáží těžkých konstrukčních stavebních dílů kovových, betonových a dřevěných určených pro trvalé zabudování do staveb
  • práce nad vodou nebo v její těsné blízkosti spojené s bezprostředním nebezpečím utonutí
  • práce s použitím výbušnin podle zvláštních právních předpisů
  • práce související s používáním nebezpečných vysoce toxických chemických látek a přípravků nebo při výskytu biologických činitelů podle zvláštních právních předpisů
  • práce se zdroji ionizujícícho záření pokud se na ně nevztahuje atomový zákon
  • práce vykonávané v ochranných pásmech energetických vedení popřípadě technického vybavení
  • studnařské práce, zemní práce prováděné protlačováním nebo mikrotunelováním z podzemního díla, při stavbě tunelů, pokud nepodléhají dozoru orgánů státní báňské správy
  • potápěčské práce
  • práce prováděné ve zvýšeném tlaku vzduchu (v kesonu)


KS & SI

kontrola staveb a stavební inženýring


Kontakty:






Své služby poskytuji  po celé České republice.

Nejčastěji realizuji projekty v Ústeckém
a Středočeském kraji, v Praze,
Ústí nad Labem, Teplicích a okolí.



Tento web byl vytvořen prostřednictvím služby BeeSite.cz

Copyright © 2016. All Rights Reserved.
